фото: energy-experts.ru

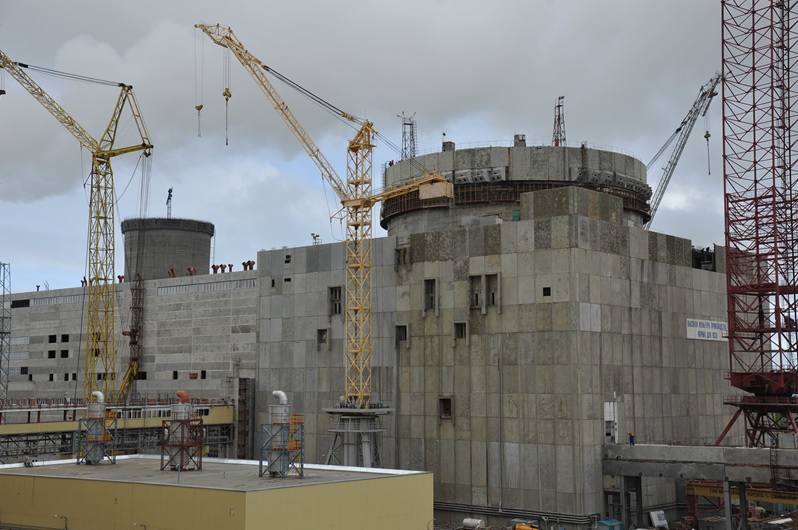

27 февраля в реакторном отделении энергоблока №4 Ростовской АЭС начался один из важнейших этапов строительства - сварка главного циркуляционного трубопровода (ГЦТ).
Заместитель директора по капитальному строительству Ростовской АЭС Алексей Федотов отметил: «В 2016 году особый режим работы, так, как на энергоблоке в этом году должны быть выполнены все основные монтажные работы, как в реакторном, так и в турбинном отделении. А монтаж главного циркуляционного трубопровода – это, по сути, начало обратного отчёта времени до пуска блока №4, который намечен на 2017 год».
Главный циркуляционный трубопровод (диаметр - 850 мм, толщина стенок - 70 мм, общая длина - более 130 метров) соединяет основное оборудование первого контура: реактор, парогенераторы и главные циркуляционные насосы. ГЦТ предназначен для циркуляции теплоносителя - воды с температурой в 350 градусов под давлением в 17,6 МПа.
В работе на ГЦТ будут задействованы четыре бригады сварщиков высшего шестого разряда. «Всего предстоит сварить 28 стыков. График работ утвержден, задачи поставлены каждому из 36 сварщиков, - отметил директор по строительству Ростовской АЭС АО «НИАЭП» Алексей Кононенко. - Одновременно со сварочными работами будет проводиться пошаговый контроль (визуальный, измерительный, радиографический, капиллярный и ультразвуковой) всех выполняемых операций».
В 2013 году сварка ГЦТ энергоблока №3 Ростовской АЭС была проведена за 143 дня.
